人勤春来早,奋进正当时。一季度以来,重庆交通资源开发公司深入贯彻落实上级决策部署,以“开局即决战、起步即冲刺”的奋斗姿态,全力推动各在建项目抢抓施工黄金期,跑出建设“加速度”,为实现全年目标任务奠定坚实基础,奋力取得一季度“开门红”。

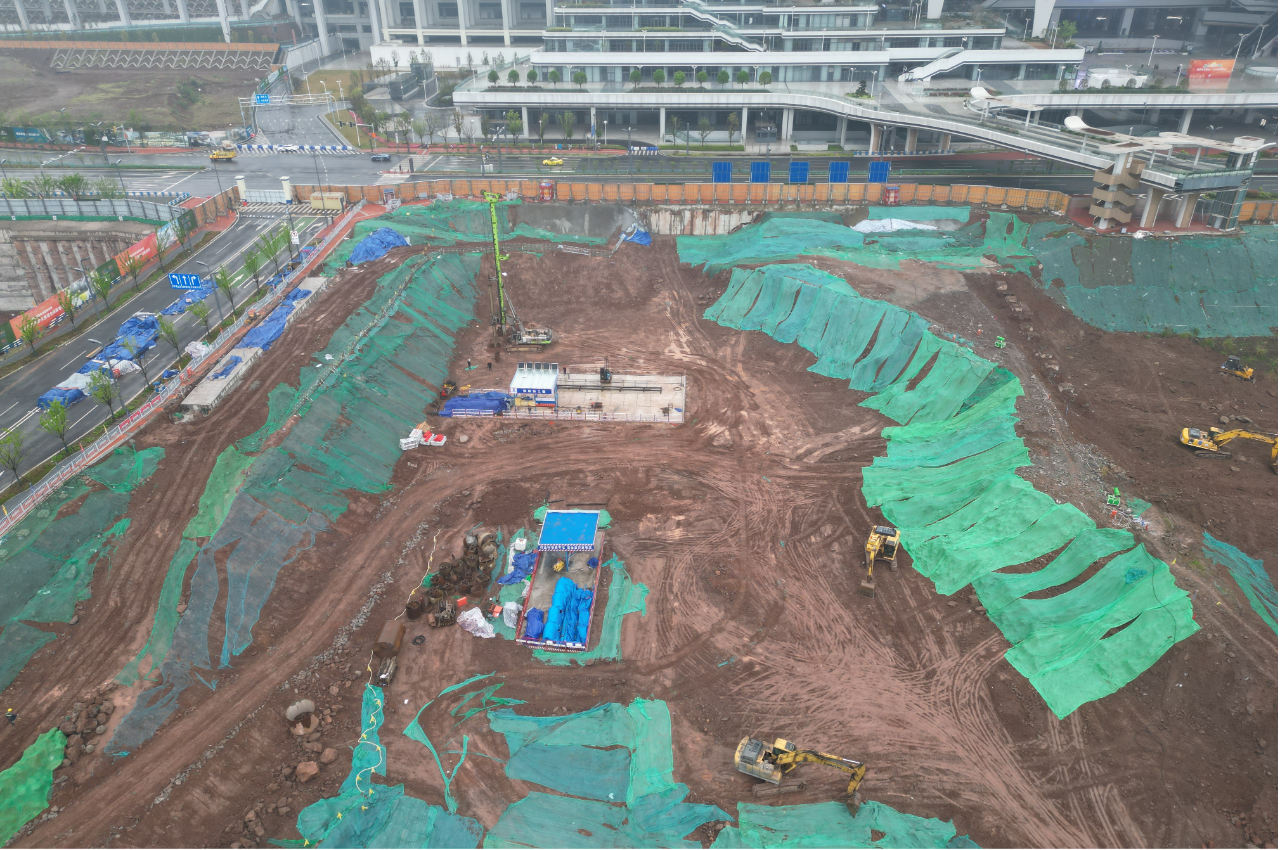

作为服务国家战略、提升重庆对外开放水平的重要窗口,重庆东站一带一路交流服务中心项目建设正酣,现场塔吊林立、车辆穿梭,一派繁忙景象。

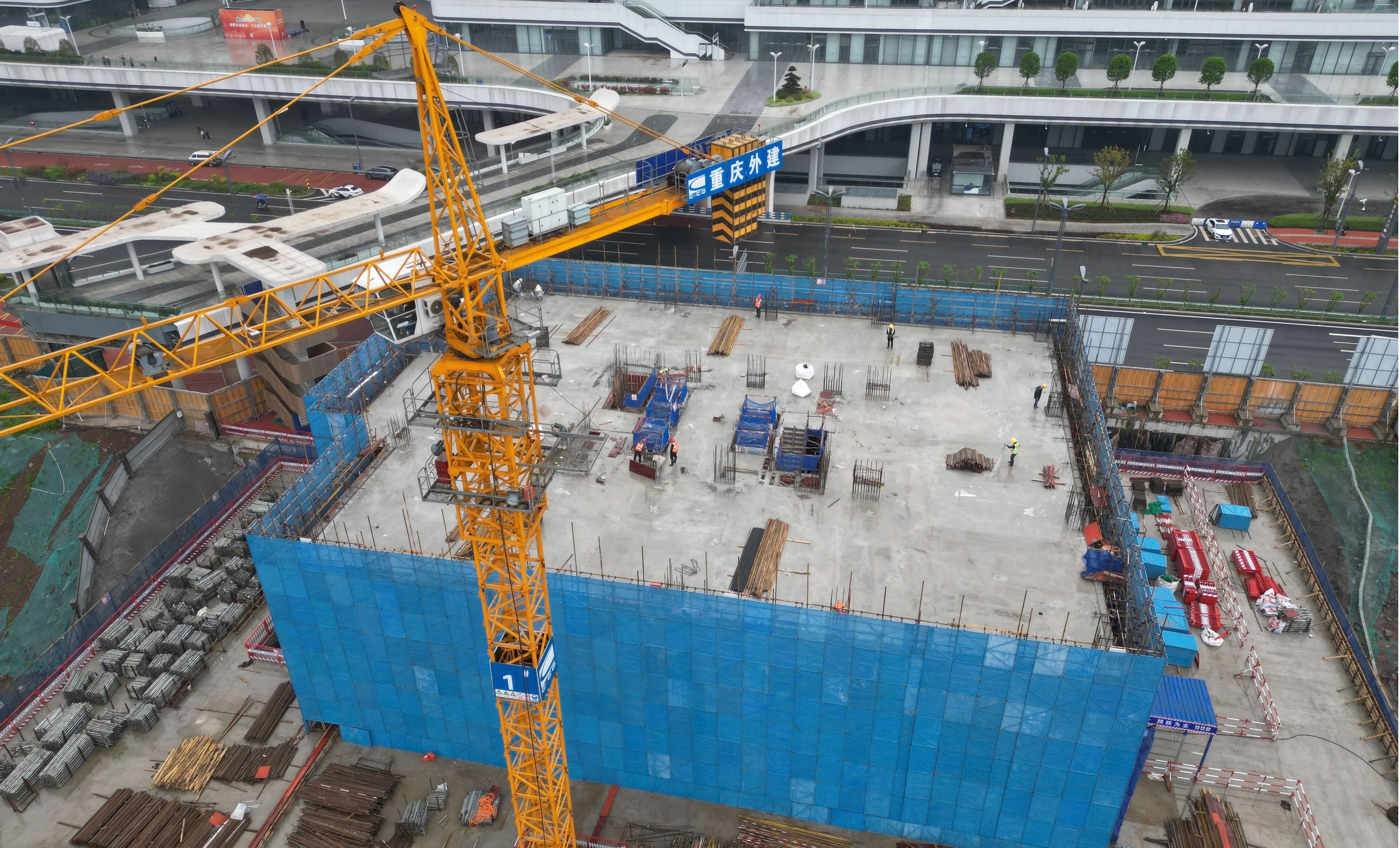

截至目前,4号楼4层结构施工已圆满完成,商业层叠合板顺利通过质量验收,目前正紧锣密鼓进行混凝土浇筑前的最后准备工作。

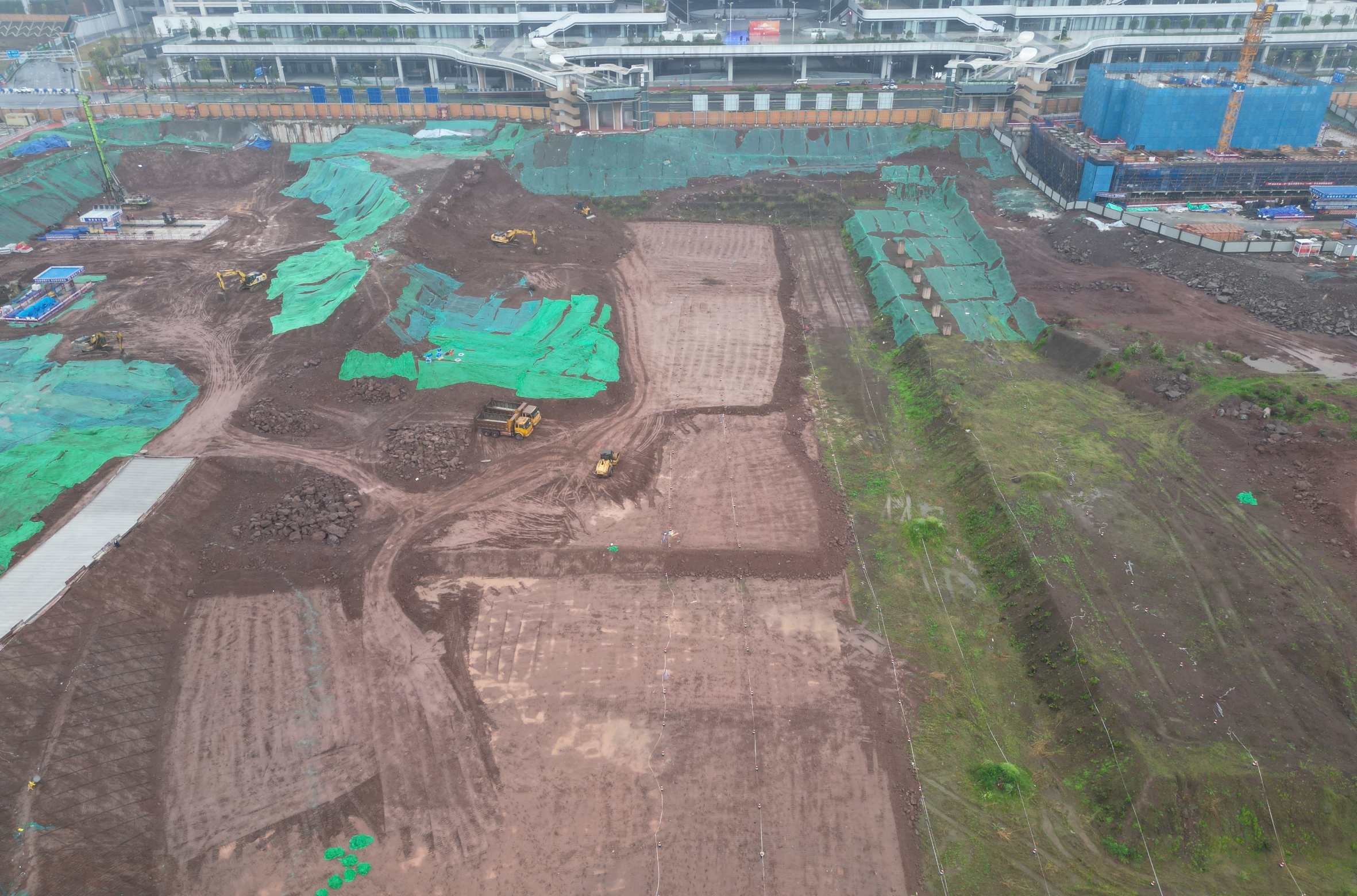

1号楼轨道保护区范围内场地回填5000方,累计完成土石方外运4.6万方。
6、7号楼场地平整工作高效推进,已完成土石方外运5000方,6至8号楼累计完成土石方外运约6万方。各作业面协同并进,为后续主体结构施工全面展开赢得宝贵时间。

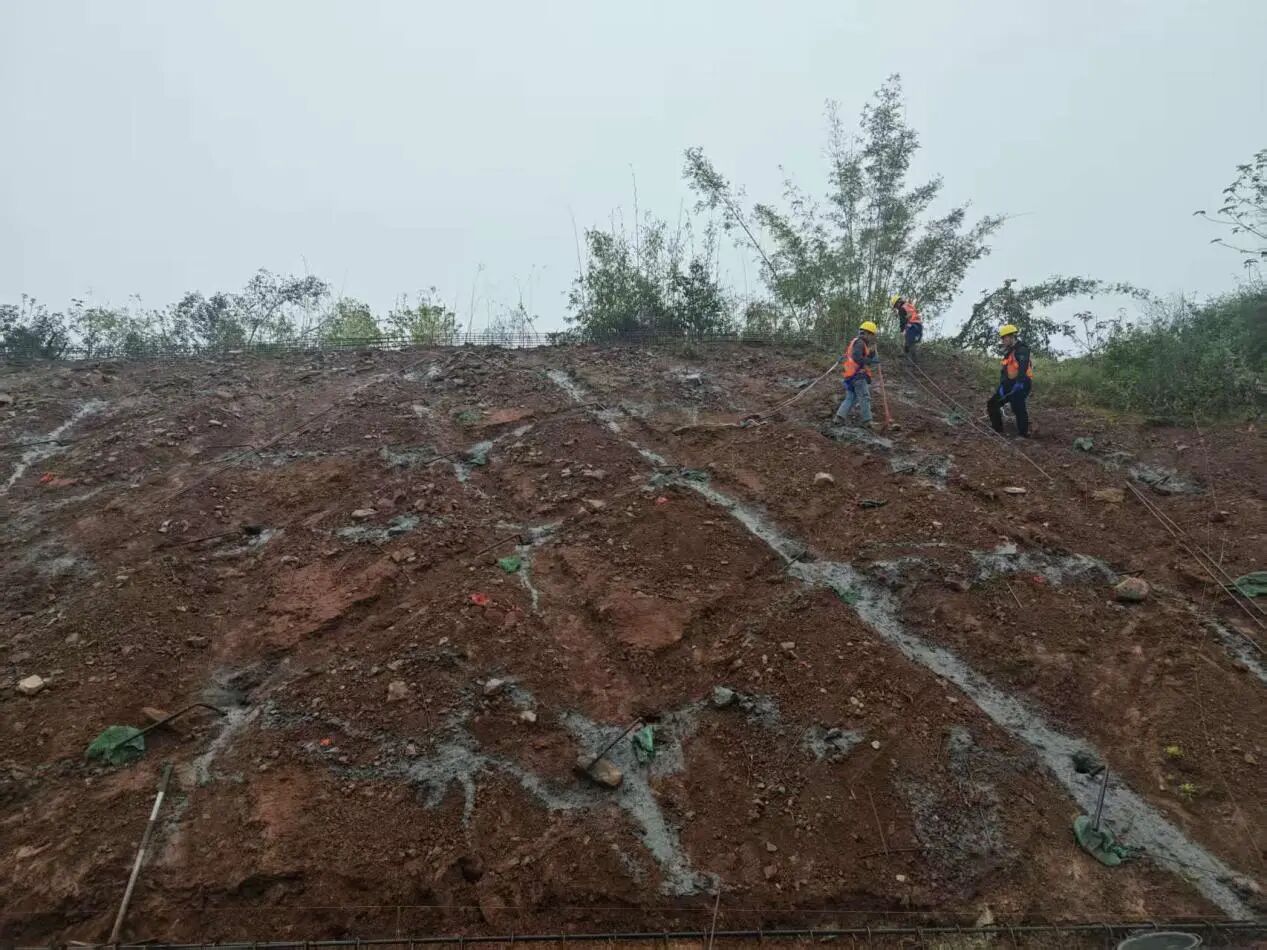

作为重庆东站枢纽的重要配套工程,东侧集散通道建设同样取得阶段性进展。目前,该通道边坡防护工程土石方累计完成外运11.4万方,格构锚杆安装及注浆作业共计1050平方米,有效增强边坡稳定性与安全性。截水沟完成200米,完善排水系统、防止水土流失。

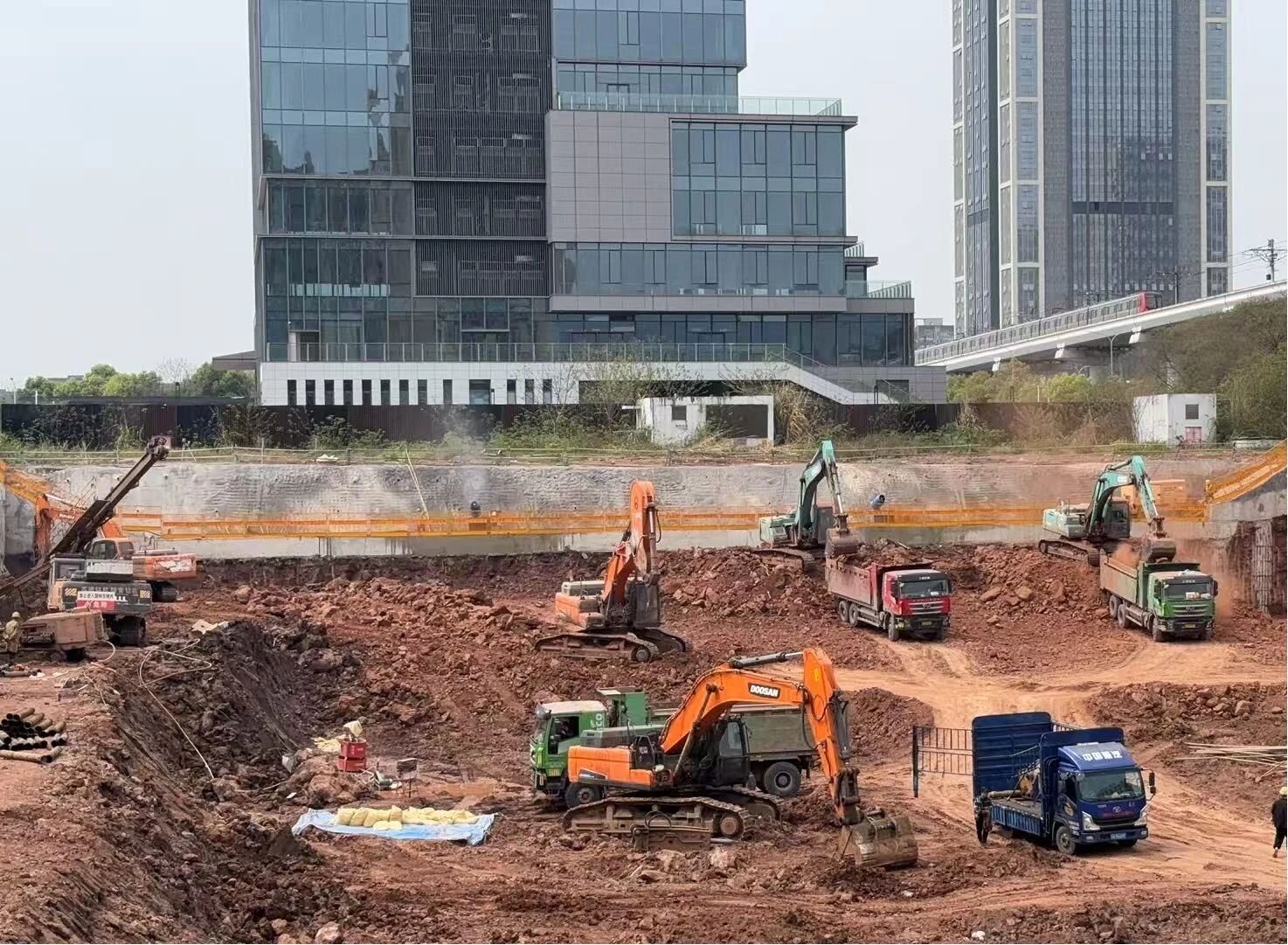

在微电园项目施工现场,土石方工程整体已完成11.8万方,为后续施工打开作业面。截至目前,抗滑桩及冠梁全部完成。东北侧一层锚索张拉作业圆满完成,南侧二层桩间支护施工顺利启动,现场正有序推进,确保基坑及周边环境安全稳定。

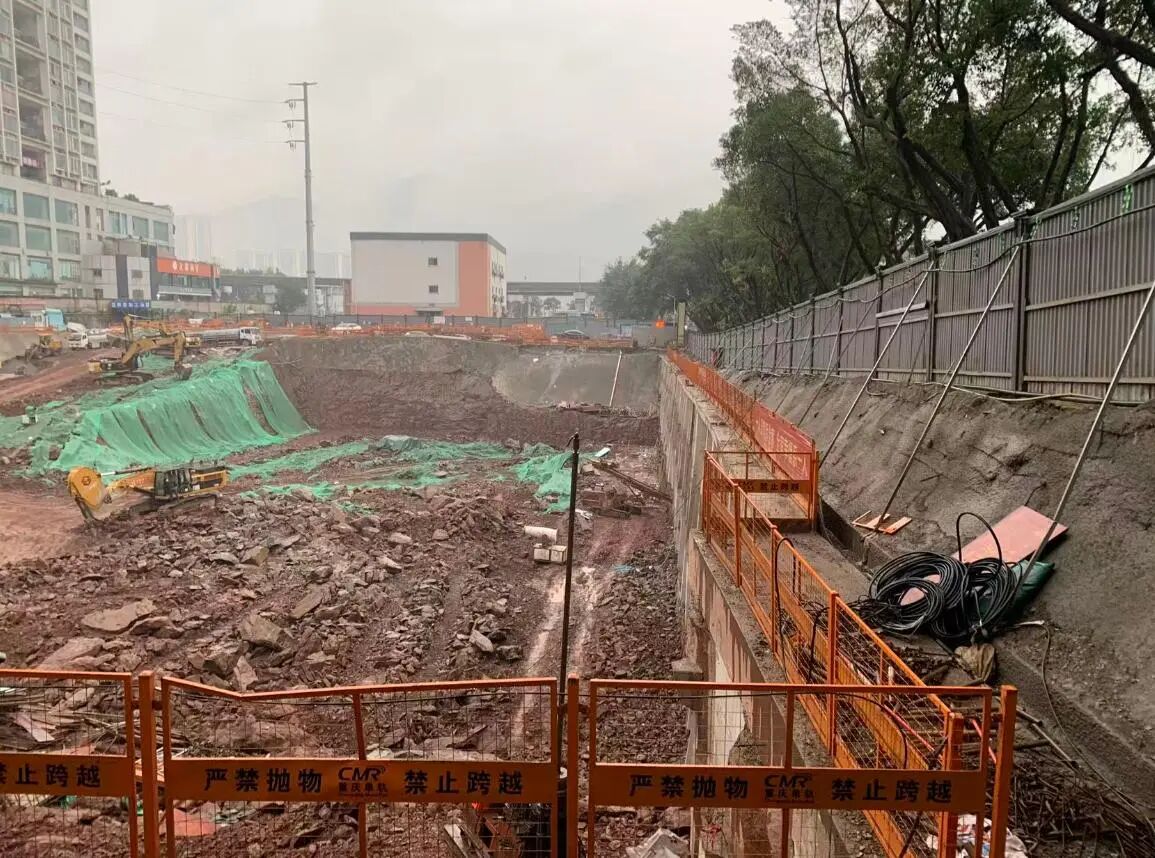

海峡路项目同样保持着强劲的推进势头,目前,土石方开挖及外运工作累计完成12.3万方,场地平整度大幅提升。在基坑支护方面,西侧挡墙结构已完成总工程量76%,南侧挡墙完成80%,东侧挡墙完成15%。参建各方科学组织施工,严控质量安全,确保挡墙结构如期完工,为后续主体工程施工创造安全可靠作业环境。
开局关系全局,起步决定后势。公司各在建项目正以时不我待的紧迫感,对照节点目标,优化施工组织,强化要素保障,在确保安全和质量前提下,全力抢抓工程进度。公司上下将继续保持昂扬斗志,以首季“开门红”引领“全年红”,为重庆城市交通建设和经济社会高质量发展贡献更大力量。
